建筑外墙1260㎡毛面花岗岩(荔枝面浅灰)墙面施工案例
建筑外墙项目位于西藏自治区日喀则市,墙面主材选用毛面花岗岩柔性石材(荔枝面浅灰),用于建筑外墙、窗套与线条转角,施工面积约 1260 ㎡,由 5 人 21 个工作日完成。
导语
建筑外墙项目位于西藏自治区日喀则市,墙面主材选用毛面花岗岩柔性石材(荔枝面浅灰),用于建筑外墙、窗套与线条转角,施工面积约 1260 ㎡,由 5 人 21 个工作日完成。本文把选材依据、用量与工期推算、施工控制点、应用图片与常见问题一次讲清。
- 项目:建筑外墙 · 建筑外墙、窗套与线条转角
- 地点:西藏自治区日喀则市
- 主材:毛面花岗岩柔性石材(荔枝面浅灰)
- 施工面积:约 1260 ㎡
- 工期:21 个工作日 / 5 人
- 执行标准:JG/T 540-2017
项目档案
| 项目 | 内容 |
|---|---|
| 空间类型 | 建筑外墙与住宅 |
| 业态 | 建筑外墙 |
| 所在城市 | 西藏自治区日喀则市 |
| 规模 | 外墙 4 个立面 |
| 施工部位 | 建筑外墙、窗套与线条转角 |
| 主材 | 毛面花岗岩柔性石材(荔枝面浅灰) |
| 施工面积 | 约 1260 ㎡ |
| 施工周期 | 21 个工作日 |
| 施工人数 | 5 人 |
| 执行标准 | JG/T 540-2017《建筑用柔性仿石饰面材料》 |
一、客户行业使用场景:建筑外墙对墙面的真实要求
- 室外部位必须用耐候做法 外墙直接受日晒雨淋与温差。必须使用耐候型胶粘剂、收边做防水;套用室内做法两三年就会从边缘起翘。
- 外墙不给主体结构加负担 砌体与保温外墙不具备干挂石材的承载条件,材料单平米自重直接决定这面墙能不能做。
- 竖向肌理与建筑比例 竖向线条会把建筑在视觉上拉高;横向纹理会让矮胖的建筑更显压。这是外墙排版的第一条原则。
- 造型转角与窗套的收口 外墙的窗套、线条转角密集,收口件与主材同色、按节点图施工,立面才干净。
- 清洗与耐污 外墙会积尘,材料表面致密、可用水冲洗是基本要求;檐口与收边要做滴水处理。
- 大面工程要控制批次色差 外墙常分面施工,不同批次会在转角交汇处暴露色差。做法是一次订足或铺前混合排料。
二、材料比选:为什么选「毛面花岗岩柔性石材」
把墙面材料放在一起比,真正决定选型的往往不是「哪个好看」,而是基层能不能承重、工期能不能压、造型能不能做。
| 对比项 | 毛面花岗岩柔性石材 | 瓷砖 / 岩板 | 天然石材 | 传统木饰面 |
|---|---|---|---|---|
| 单平米自重 | 约 4.4–4.9 kg/㎡ | 明显更重,需加强基层 | 最重,多需干挂 | 含打底更厚 |
| 厚度 | 3-4.5 mm | 6–12 mm | 15–30 mm | 含打底 15 mm 以上 |
| 弧面与包柱 | 可在一定半径内弯弧,整片包覆 | 需拆小块拼贴,缝线密集 | 需水刀加工,成本与周期上升 | 需蒸汽热弯或分条 |
| 施工方式 | 免龙骨,基层找平后满粘 | 专用粘结剂,留缝工艺要求高 | 多为干挂,需预埋 | 需龙骨或打底板 |
| 防潮防霉 | 不吸水、不发胀 | 本身不吸水,但缝易藏污 | 部分石材吸水 | 受潮易膨胀发霉 |
| 工期 | 短,无湿作业与油漆 | 中 | 长 | 长 |
| 需要留意 | 不建议做地面铺装 | 不擅长弧面 | 不擅长异形 | 不擅长潮湿部位 |
说明:上表的数值是各类材料的常见区间,用于说明适用边界,不构成对任何一种材料的排名。本项目最终选择 毛面花岗岩柔性石材,原因是 荔枝面颗粒在自然光下呈哑光灰调,远看不反光。
2.0 为什么是 毛面花岗岩柔性石材
哑光颗粒面,把光打散、不反光。荔枝面颗粒在自然光下呈哑光灰调,远看不反光。
2.1 选型三问
- 墙面是不是曲面或包柱? 是 → 优先选可弯弧的柔性材料;不是 → 再比重量与工期。
- 基层能不能承受石材自重? 不能(轻质隔墙、旧墙、保温墙)→ 优先柔性材料;能 → 天然石材也可选。
- 空间想要什么气质? 材料自重轻,砌体外墙不需要为干挂预埋钢架。
本项目三个问题的答案:荔枝面颗粒在自然光下呈哑光灰调,远看不反光;外墙按耐候口径施工,收边做滴水与防水;材料自重轻,砌体外墙不需要为干挂预埋钢架。因此定了 毛面花岗岩柔性石材。
三、配置方案
3.1 材料规格与包装
| 规格(mm) | 厚度(mm) | 单片重量约(kg) | 木箱包装(片/箱) | 包装后木箱面积(㎡) | 包装后重量约(kg) |
|---|---|---|---|---|---|
| 600×1200 | 3-4.5 | 3.5 | 260 | 187.2 | 950 |
| 1200×3000 | 3-4.5 | 17 | 60 | 216 | 1145 |
可选颜色:白、米黄色(其余颜色可定制)。
纹理与光感提示:哑光颗粒面,把光打散、不反光。
3.2 按空间分配
同一个项目里不同部位对材料的要求并不一样。下表按 建筑外墙 的实际空间拆开,说明每个部位为什么这样定。
| 空间 / 部位 | 面积占比 ★ | 材料用法 | 为什么这样定 |
|---|---|---|---|
| 主视面(进门正对的第一面墙) | 20%% 左右 | 整片铺贴,缝线避开正中 | 视线停留最久,整片观感最完整 |
| 侧墙与过道 | 35%% 左右 | 常规铺贴,缝线通长对齐 | 面积大,重点在缝线通顺 |
| 弧形墙 / 隔断 | 15%% 左右 | 整片弯曲包覆 | 弧面拼小块会出现密集斜缝 |
| 包柱 | 8%% 左右 | 柱面整片包覆,缝线留在侧后方 | 正面看不到接缝最关键 |
| 门洞与窗套 | 10%% 左右 | 用配套收口件,不现场对拼 | 切口容易露板底 |
| 造型与局部 | 12%% 左右 | 按图纸定制异形板 | 异形件现场裁切精度不够 |
★说明:上表占比为同类空间的常见分布,用于估算各部位材料用量,实际以现场实测与排版图为准。
3.3 用量与工期概算
下面给出推算过程,便于按自家项目口径复核。
| 项目 | 计算式 | 结果 |
|---|---|---|
| 净贴装面积 | 现场实测 | 约 1260 ㎡ |
| 备料面积 | 1260 ×(1 + 12% 损耗) | 约 1411 ㎡ |
| 木箱数 | 1411 ÷ 187.2,向上取整 | 约 8 箱 |
| 基层处理 | 找平、修补、界面剂 | 2–3 个工作日 |
| 排版放线 | 弹线、对缝、定起铺点 | 1–2 个工作日 |
| 贴装 | 5 人一组,日均 60–100 ㎡ ★ | 约 18 个工作日 |
| 收口与验收 | 收边条、清洁、验收 | 1–2 个工作日 |
| 合计 | 按 5 人配置 | 21 个工作日 |
3.4 辅材清单
| 辅材 | 用途 | 说明 |
|---|---|---|
| 专用粘结剂 | 满粘法主材 | 按产品说明选用;室外或潮湿部位用耐候型 |
| 界面剂 | 基层封闭 | 按基层材质选择 |
| 收边条 / 阴阳角件 | 转角与收口 | 与主材同色系,优先用配套件而非现场切割 |
| 填缝材料 | 拼缝封闭 | 与主材色号接近,避免缝线过于突出 |
| 清洁剂 | 完工清洁 | 中性清洁剂,禁用强酸碱 |
四、施工工艺与验收控制点:「毛面花岗岩柔性石材」的现场做法
4.1 七个步骤
- 基层检查:含水率、平整度、强度三项都要过。平整度用 2m 靠尺检查;起砂与疏松层铲除到坚实基层,空鼓处必须敲除重做。
- 基层处理:含水率高的墙体先做封闭底涂;不同基材的界面剂选择不同。
- 排版放线:把排版图落到纸面再动手,标出门窗洞口、开关插座与阴阳角位置;同一空间不同墙面的缝线尽量对齐。
- 裁切加工:按排版尺寸裁切,切口用收口条或压条遮盖;开孔位置在排版阶段确定。
- 满粘贴装:推荐满粘法,从视线主视面起铺,向两侧与上方推进;弧形部位沿弧线走向铺贴。
- 收口处理:阴阳角用配套收口件;与门套、天花、地面的交接按节点图执行。
- 清洁验收:用中性清洁剂清除残胶与手印,按验收表逐项核对。
4.2 验收控制表
| 检查项 | 控制点 | 判据 |
|---|---|---|
| 基层平整度 | 2m 靠尺检查 | 空隙不超过 3mm ★ |
| 基层含水率 | 潮湿部位先封闭 | 无明显潮痕、无渗水 |
| 缝线对位 | 同空间缝线对齐 | 目视通顺、无错台 |
| 弧面铺贴 | 沿弧线走向 | 无明显折角、无翘边 |
| 阳角收口 | 用配套收口件 | 不露板底、颜色一致 |
| 空鼓 | 逐块敲击抽检 | 空鼓率不超过 5% ★ |
| 表面清洁 | 中性清洁剂 | 无残胶、无划痕 |
具体偏差允许值以项目所在地标准与合同约定为准,上表为行业常见做法区间。
4.3 弧形与包柱的特殊做法
| 部位 | 做法 | 提前确认的事 |
|---|---|---|
| 大半径弧墙(R ≥ 2m) | 整片弯贴,缝沿弧线走向 | 弧半径、板厚、环境温度 |
| 小半径弧墙(R < 2m) | 先试弯;回弹明显时改窄条拼贴 | 必须先用实物样板试弯 |
| 圆柱包覆 | 整片包覆,缝留在侧后方 | 柱径、柱面是否有预埋件 |
| 拱门与门洞 | 弧线连续,用配套收口件 | 门洞方正度 |
| 阴阳角 | 用配套收口件,不现场对拼 | 收口件颜色与主材是否一致 |
4.4 常见问题与规避
| 现象 | 原因 | 规避办法 |
|---|---|---|
| 拼缝错台 | 基层不平、逐块累积误差 | 先弹线控制通缝,从主视面起铺 |
| 弧面翘边 | 半径小于材料可用范围 | 铺贴前试弯确认;必要时改窄条 |
| 阳角露底 | 现场切割对拼 | 使用配套阴阳角件 |
| 灯带照出拼缝 | 缝与灯带位置冲突 | 排版阶段把缝与灯带一起定 |
| 色差集中 | 不同批次混用 | 同批次一次订够,铺前混合排料 |
| 空鼓 | 基层起砂、粘结剂用量不足 | 基层处理到位,满粘法施工 |
4.5 施工工具与人员配置
| 项目 | 配置 | 说明 |
|---|---|---|
| 测量工具 | 2m 靠尺、水平仪、卷尺、墨斗 | 基层验收与弹线 |
| 裁切工具 | 美工刀 / 裁板刀、直尺 | 现场按排版尺寸裁切 |
| 搅拌工具 | 电动搅拌器 | 粘结剂按配比搅拌 |
| 涂胶工具 | 齿形刮板 | 满粘法控制胶层厚度一致 |
| 压实工具 | 压辊 / 橡胶锤 | 排除气泡、保证满粘 |
| 清洁工具 | 软布、中性清洁剂 | 完工清洁 |
| 人员配置 | 贴装 2–4 人一组 ★ | 本项目配置 5 人 |
| 单组日产能 | 60–100 ㎡ / 组 ★ | 与基层条件、造型复杂度有关 |
五、图片展示与应用说明

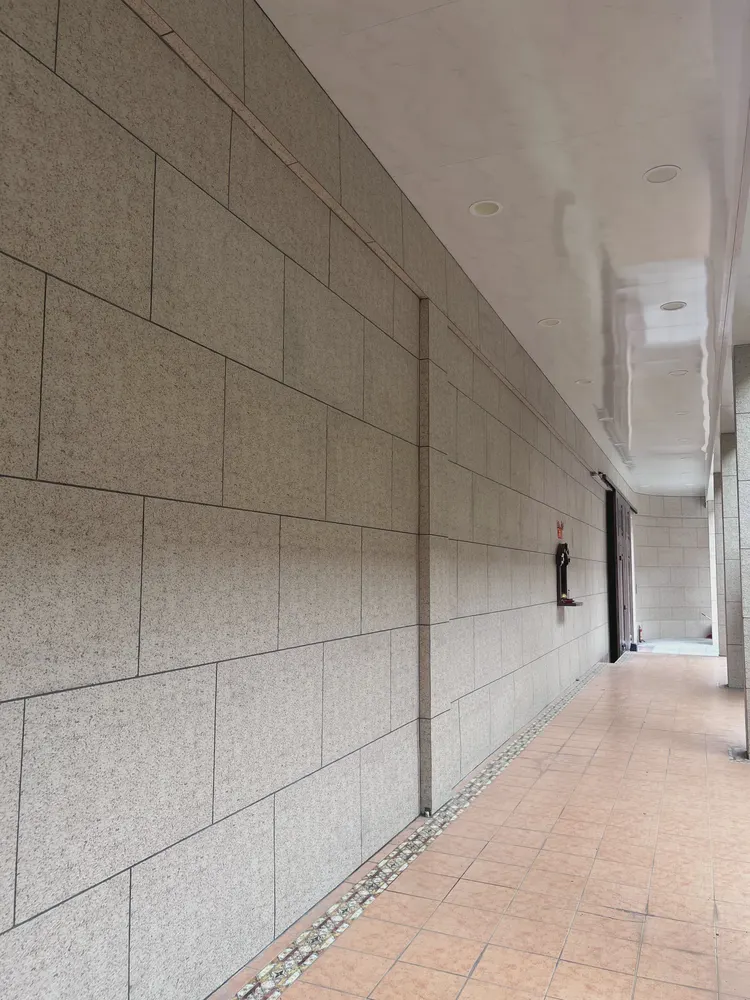

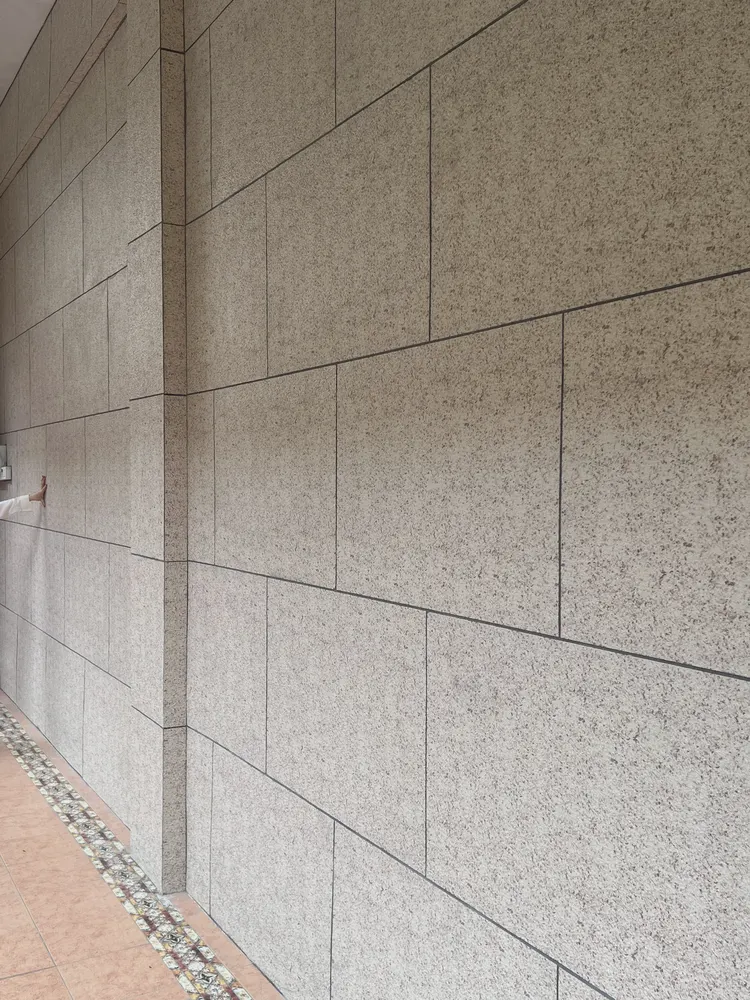

5.1 建筑外侧通道

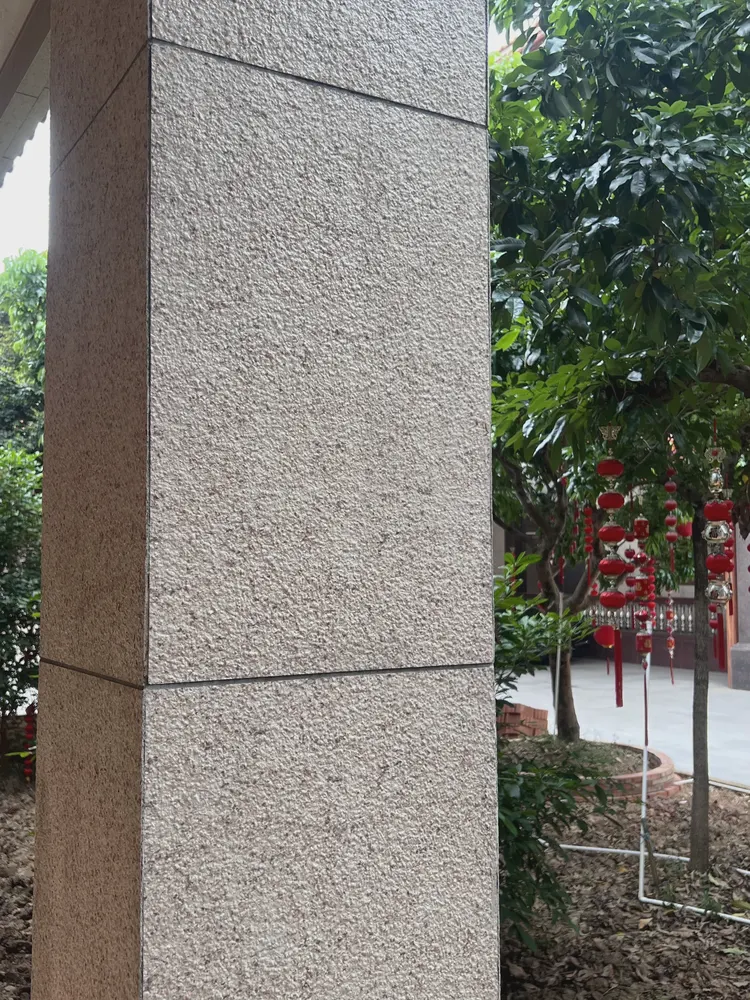

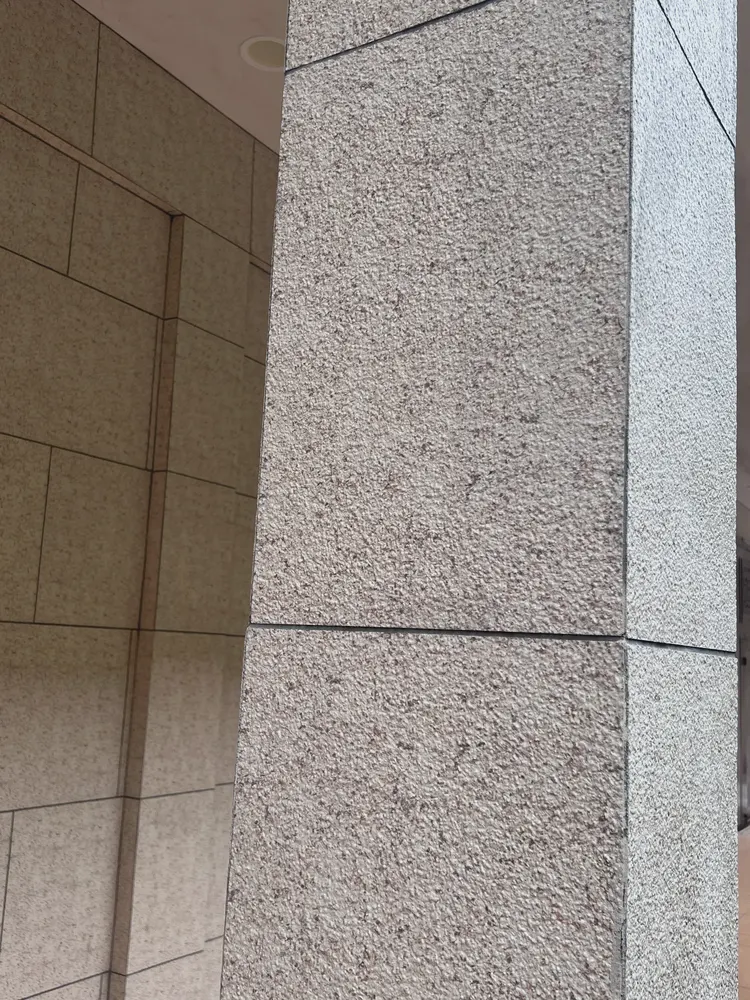

5.2 室外立柱近景

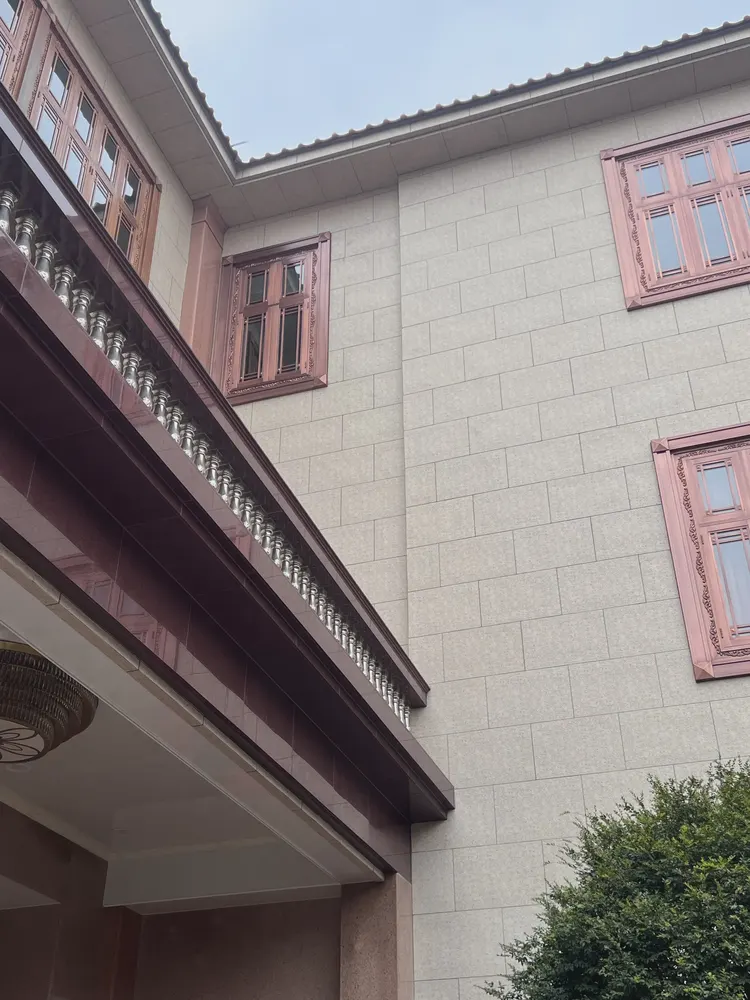

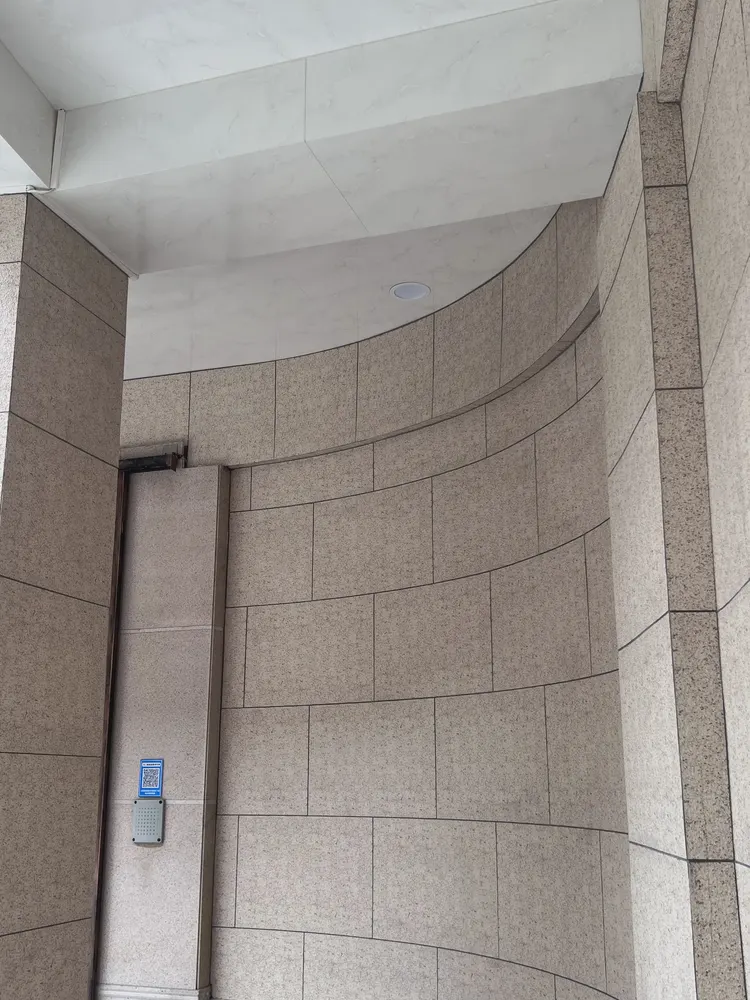

5.3 建筑门廊

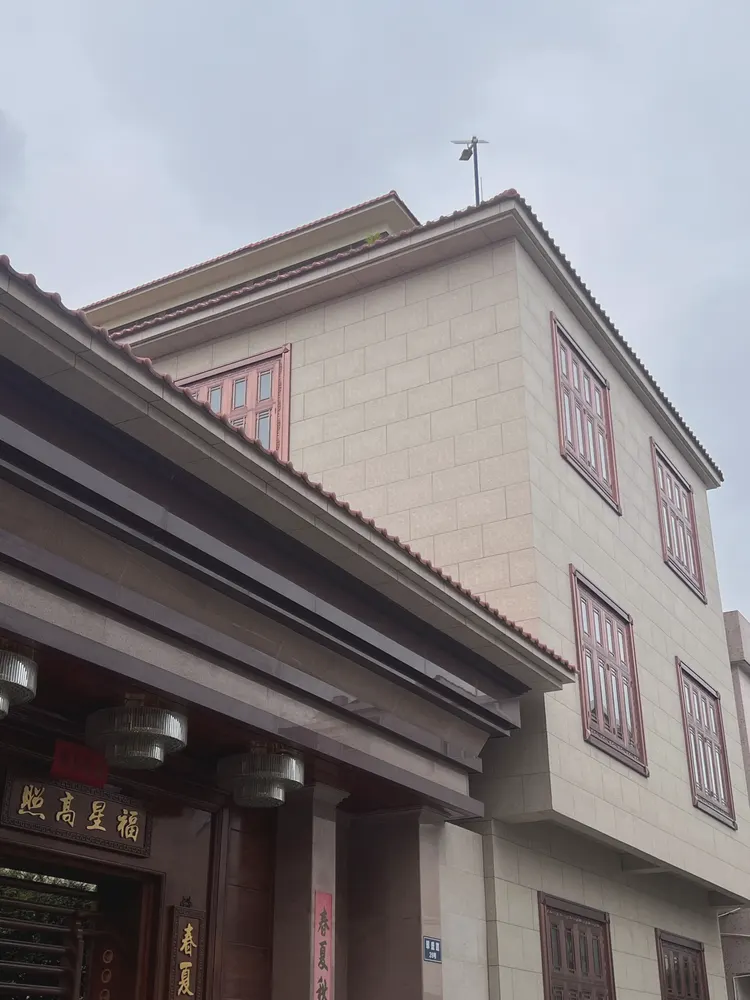

5.4 住宅外观

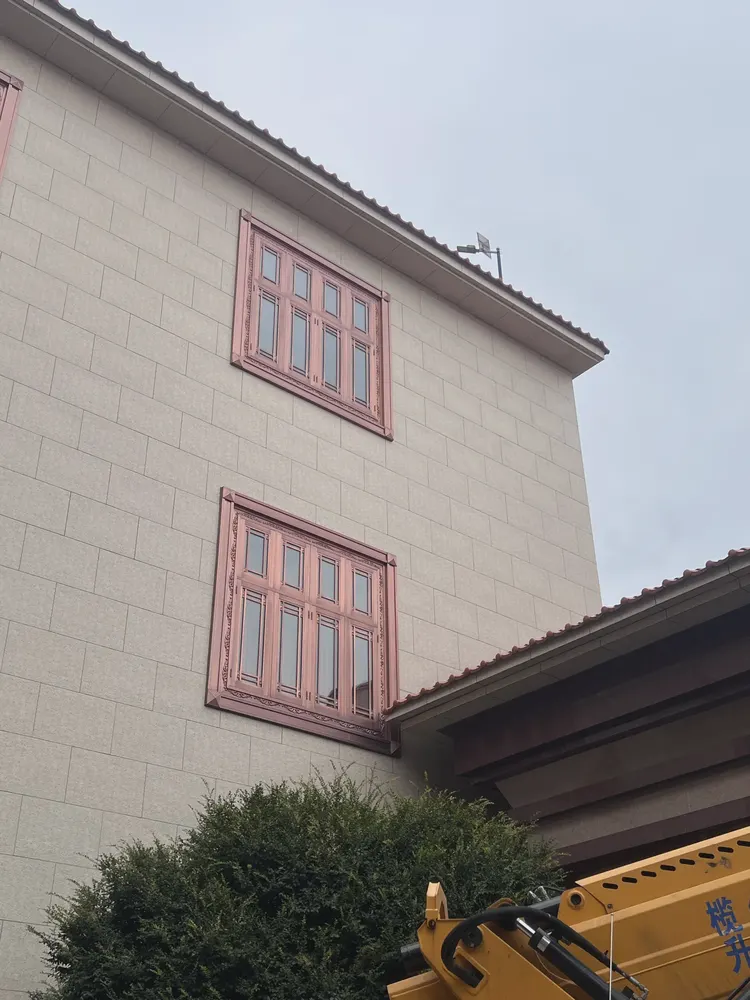

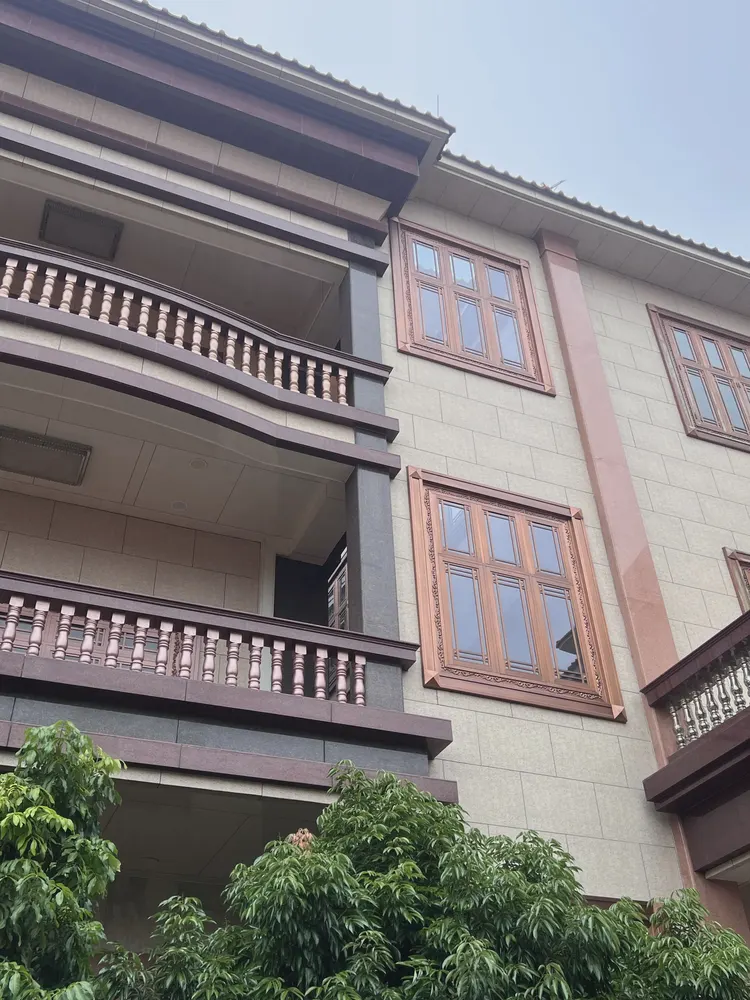

5.5 住宅侧立面
5.6 住宅入口

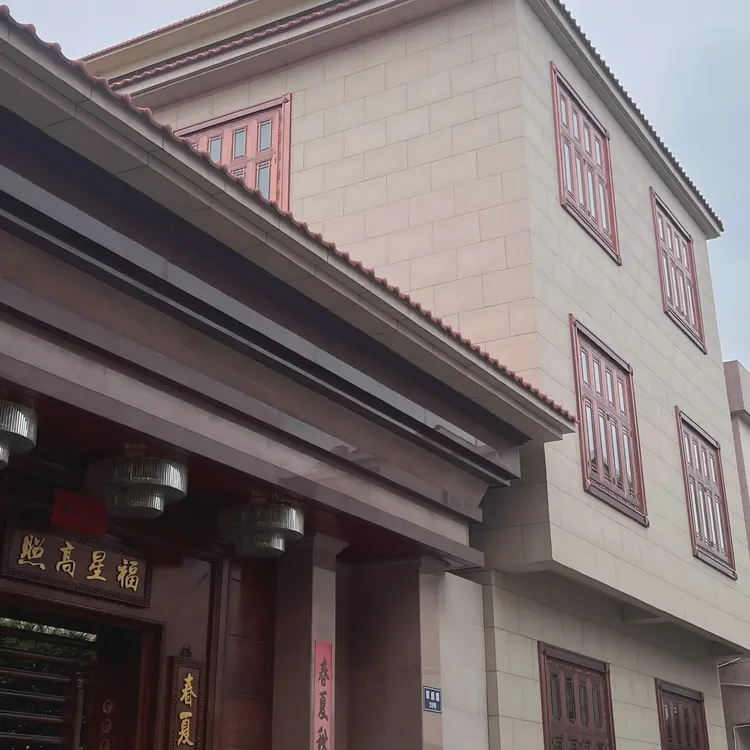

5.7 住宅另一侧

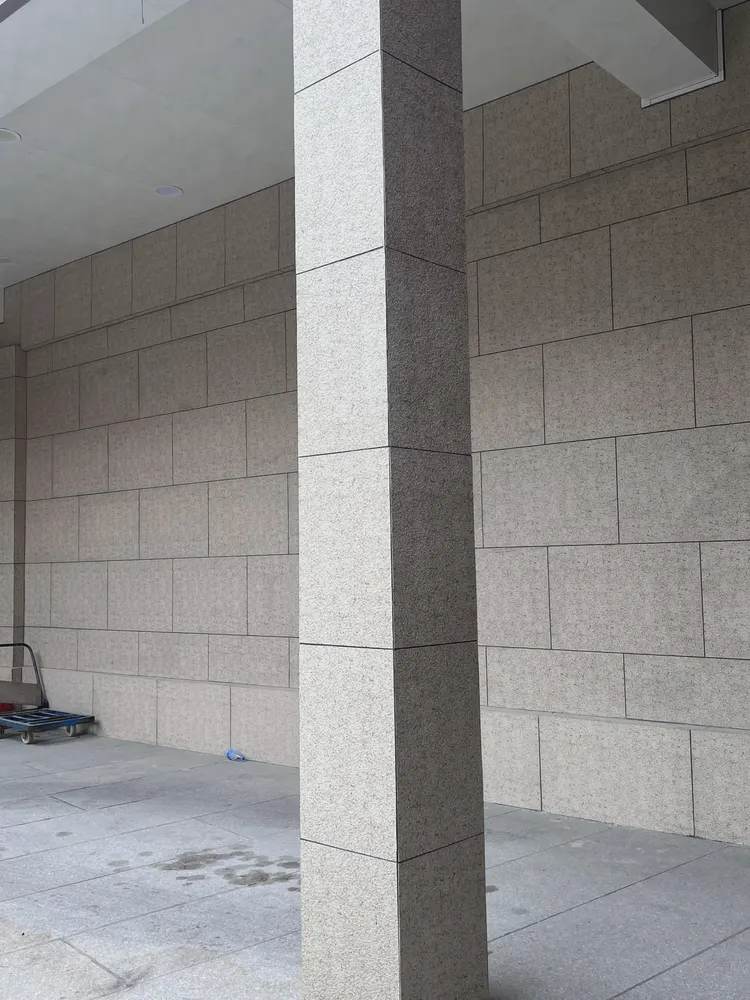

5.8 立柱近景

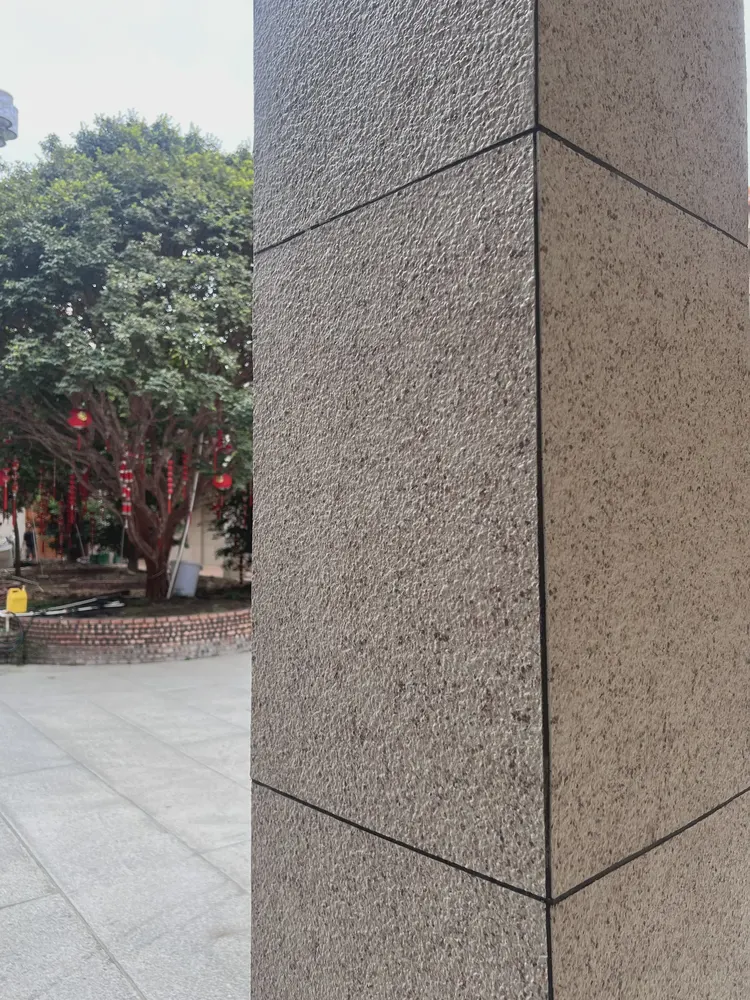

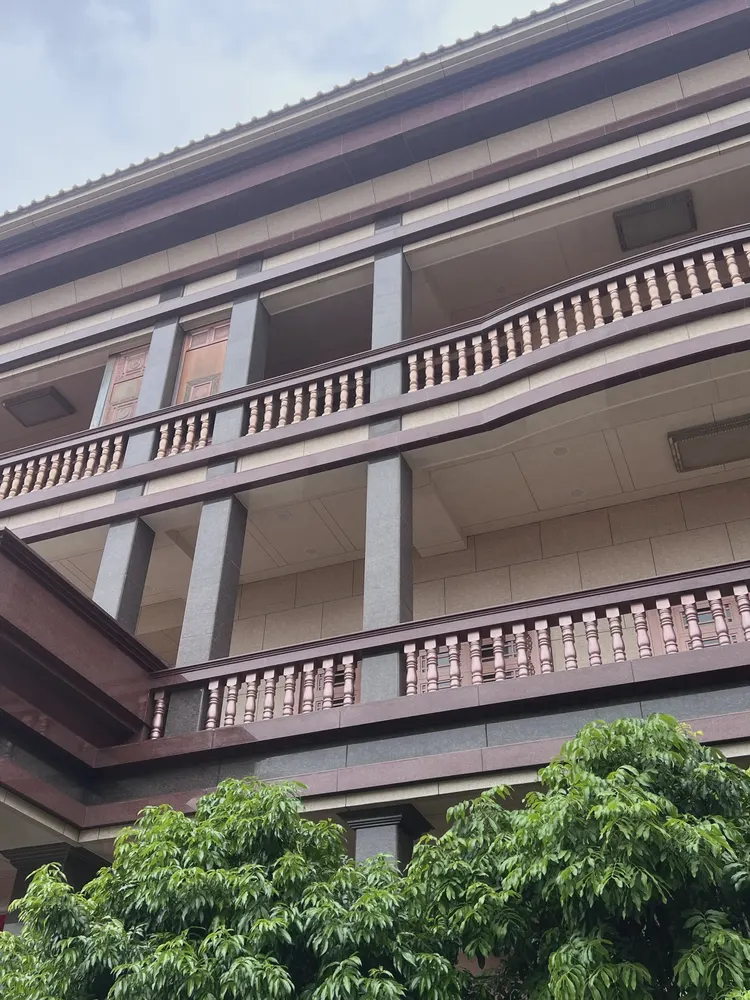

5.9 门廊立柱
5.10 沿墙通道

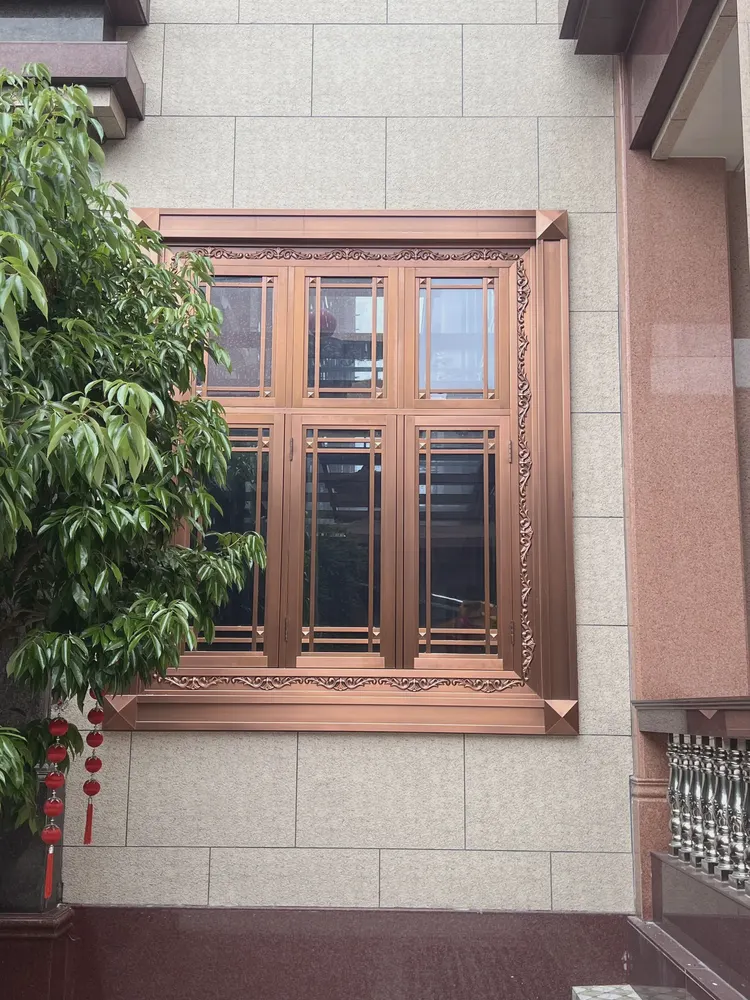

5.11 窗框周边
5.12 住宅转角

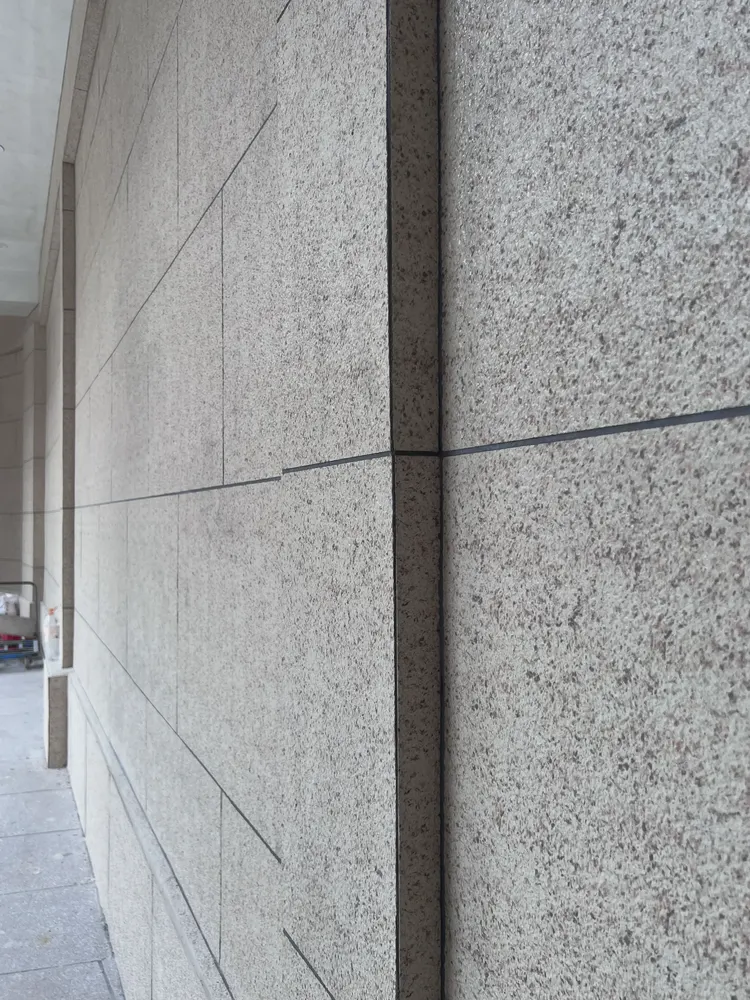

5.13 外墙侧视
5.14 室外门廊
5.15 灰色颗粒墙面近景与竖向分缝
六、沟通与确认过程
以下是选材与施工过程中双方确认过的几个问题,按对话顺序整理。
- 总包:外墙要不要先做钢架?
- 我方:不用。材料自重低,基层找平后满贴,砌体墙也能直接做,省掉干挂那一套。
- 设计方:窗套和线条转角怎么收?
- 我方:用同色收口件按节点图走,阳台与檐口要加滴水处理。
口径声明:以上为沟通内容的文字整理,用于说明决策过程;不代表效果的承诺,实际以合同约定与现场条件为准。
七、使用效果与日常维护
7.1 观感与光环境
哑光颗粒面,把光打散、不反光。同一面墙在不同色温下观感不同:暖光下偏暖、冷光下偏中性,这也是建议先寄实物样品在实际灯光下比对的原因。
7.2 日常维护
| 项目 | 做法 | 注意 |
|---|---|---|
| 日常清洁 | 清水或中性清洁剂擦拭 | 禁用强酸强碱 |
| 油污处理 | 中性清洁剂 + 软布 | 不要用钢丝球 |
| 局部损伤 | 单块可替换 | 排版时已保留可替换条件 |
| 潮湿部位 | 保持通风 | 不吸水、不发胀 |
| 室外部位 | 定期冲洗 | 按设计口径执行 |
7.3 交付后复核表
| 复核项 | 建议时间 | 关注点 |
|---|---|---|
| 拼缝与收口 | 交付后 7 天 | 有无起翘、开裂 |
| 空鼓 | 交付后 30 天 | 抽检敲击 |
| 颜色一致性 | 交付后 30 天 | 不同墙面、不同区域比对 |
| 清洁状态 | 日常 | 有无顽固污渍 |
7.4 与相邻材料的交接
| 相邻材料 | 交接做法 | 注意 |
|---|---|---|
| 天花板 / 吊顶 | 顶部用收边条压边,或留 3–5mm 工艺缝 | 缝宽要通长一致 |
| 地面 / 踢脚 | 踢脚线压住板材下口 | 下口不要直接落地,避免拖地磨损 |
| 木饰面 | 同色系过渡,接缝留在阴角 | 两种材料放同一面墙需先比对色差 |
| 金属收边条 | 金属条压缝,方向与纹理走向平行 | 颜色以哑光深色为主,避免抢戏 |
| 玻璃隔断 | 用压条收口,玻璃与板材之间留打胶缝 | 板材切边需用压条遮盖 |
| 门窗套 | 用配套收口件,不现场对拼 | 门洞方正度直接影响收口效果 |
7.5 造价概算口径
| 构成 | 口径 | 影响因素 |
|---|---|---|
| 主材 | 备料面积约 1411 ㎡ | 花色、厚度、规格、批量 |
| 辅材 | 粘结剂 + 界面剂 + 收口件 + 填缝 | 基层条件、收口复杂度 |
| 人工 | 贴装面积 × 单位面积工费 | 造型复杂度、层高、异形比例 |
◆概算说明:具体单价随花色、厚度、订购批量与施工条件浮动,区间较宽属正常。本文不给出单一报价,避免误导;需要项目报价请提供面积、花色与交货地。
八、常见问题(FAQ)
毛面花岗岩柔性石材适合用在建筑外墙与住宅这样的空间吗?
适合。哑光颗粒面,把光打散、不反光。本项目即用于建筑外墙、窗套与线条转角,荔枝面颗粒在自然光下呈哑光灰调,远看不反光。
弧形墙面和包柱能整片做吗?
可以。材料具备一定柔性,可在一定半径内弯弧,因此圆柱、弧形墙与异形转角能做到整片包覆、缝线连续。具体可用半径与所选型号、厚度和基层条件有关,建议先用实物样板在对应曲率上试弯确认。
工期一般多久?
本项目约 1260 ㎡,配置 5 人,21 个工作日完成(含基层处理与收口)。其中贴装本身约占 18 个工作日,其余为基层、放线与验收。工期主要变量是基层条件——基层返工会直接吃掉贴装省下来的时间。
潮湿部位可以用吗?
可以。材料本身不吸水,施工后墙面不易返潮、不易霉变,可用于潮湿环境及地下空间。洗手间等湿区建议结合干湿分区图确认具体范围。
防火性能如何?
材料具备阻燃性能,具体燃烧性能等级以所选型号的有效检测报告为准。如果项目对防火等级有明确要求,请在下单前说明。
和天然石材比,质感差别大吗?
近看能看出差异:天然石材有天然生成的随机变化,毛面花岗岩柔性石材 的肌理由压印或打印成型,同一款的一致性更高。远看整体观感接近。把天然石材与柔性材料放在同一空间的相邻墙面时,建议先做小样比对。
旧墙翻新能直接贴吗?
原墙面牢固、无空鼓的情况下可以,旧瓷砖面亦可直接覆盖。但施工前必须逐面检查空鼓,空鼓处敲除重做——这一步省不得。
材料有检测报告吗?执行什么标准?
执行 JG/T 540-2017《建筑用柔性仿石饰面材料》(住建部发布)。相应型号的环保与燃烧性能检测报告可随货提供。
怎么确认颜色和纹理?
建议申请实物样品,在项目实际灯光下比对后再定色号。屏幕显示与实际材质存在差异,尤其石纹类材料在不同角度与色温下观感不同。
后期单块损坏能换吗?
可以。排版时已把缝线与收口位置确定下来,单块可从收口处起出更换。建议交付时预留 1–2 箱同批次材料作为备料。
九、项目档案与联系方式
| 项目 | 内容 |
|---|---|
| 所在地 | 西藏自治区日喀则市 |
| 主材 | 毛面花岗岩柔性石材(荔枝面浅灰) |
| 材料所属系列 | 板岩与自然山石系列 |
| 施工面积 | 约 1260 ㎡ |
| 工期 | 21 个工作日 |
| 相关栏目 | 工程案例 · 建筑外墙与住宅 |
| 执行标准 | JG/T 540-2017 |
同类项目可在 工程案例 栏目查看;材料规格与花色见 板岩与自然山石系列。
图例与口径说明
- ★工程经验 = 行业常见做法与经验区间,不作为国家标准数据引用。
- ◆概算 = 按量级推算的估算值,不是实测账单,实际以合同约定与现场条件为准。
- 材料参数取自对应产品档案;燃烧性能、环保等级等以所选型号的有效检测报告为准。
- 面积、工期、用量为按行业量级的推算值,已给出计算过程,可按自家项目口径复核。
